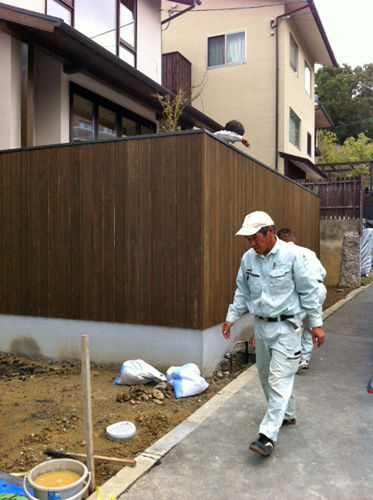

台風で日程が危ぶまれたが、植栽工事が予定通り着工。
今日は植樹工。

1016-10
土のぬかるみをとりながら、準備を進める


1016
生け垣の位置を確認


1016-2

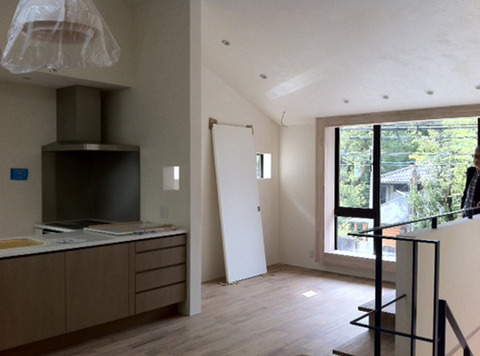

室内は塗装工事が終了


1016-3

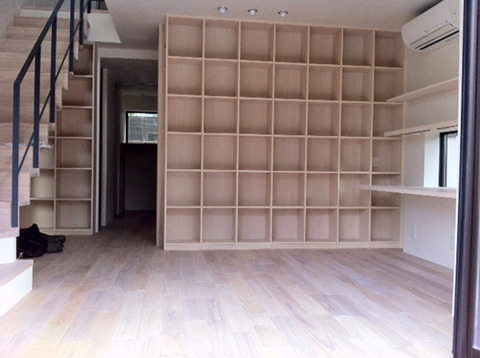

書斎

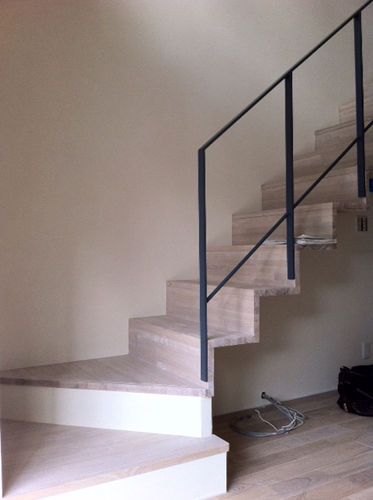

階段てすりも塗装済み


1016-5
カウンターも色合わせ


1016-4
階段もフロアカラー塗装済み


1016-8
2階
窓枠も塗装済み


1016-7
テレビボードも


1016-6
洗面奥の壁はブルーに
下地のムラ感が出てイメージ通り


■工事スケジュール

10月16日(水) 植栽
   17日(木) 植栽
   18日(金) 京都市風致地域完了検査
          建具工事 室内建具吊り込み、門扉建て合わせ
          電気空調工事 室外機、エコキュート配線
          室内コーキング工事
          外部幅木吹付け
   19日(土) 竣工検査
   21日(月) 門扉塗装
   22日(火) 門扉鈑金
   23日(水) 門扉吊り込み
          写真撮影
   24日(木) 網戸取り付け
   25日(金) ブラインド取り付け
          墨入りモルタル部ラッカー仕上げ
   26日(土) 引き渡し

*天候や工事の進捗状況により、工程は予告なく変更します。
 担当工事に入られる際は、必ず当社までご確認ください。
